Video Noua magistrală feroviară din vest, la final: trenuri rapide, control digital, tuneluri și poduri spectaculoase

0
0
Publicat:

După mai mulți ani de întârzieri, două dintre cele mai dificile segmente ale magistralei vestului au fost deschise circulației feroviare în 2025. Al treilea segment complex, tunelurile de pe Valea Mureșului, s-a dovedit a fi o lucrare mult mai greu de realizat.

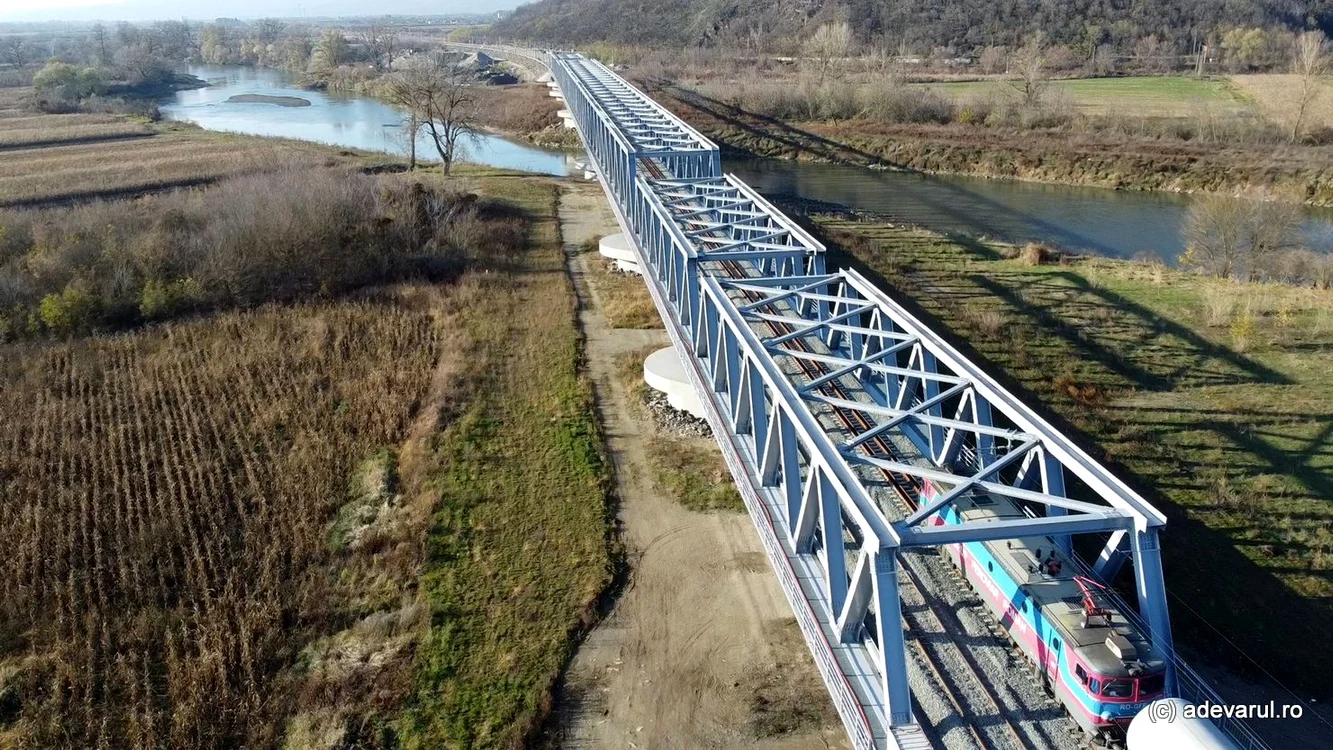

Un marfar traversează podul de pe noua variantă a CF Simeria - Arad. Foto: Daniel Guță. ADEVĂRUL
Un marfar traversează podul de pe noua variantă a CF Simeria - Arad. Foto: Daniel Guță. ADEVĂRUL

Din 11 noiembrie, trenurile circulă pe unul dintre cele mai spectaculoase segmente de cale ferată din vestul României, pe firul I al unui tronson de circa șase kilometri din magistrala feroviară Simeria - Arad (KM 614), construit de la zero pe un traseu complet nou, care cuprinde trei poduri peste râul Mureș.

Segment dificil, dat în folosință după șapte ani de lucrări

Lucrările de construire a noii variante feroviare au fost realizate în cadrul contractului de modernizare a infrastructurii și suprastructurii căii ferate pe Tronsonul 3 Gurasada - Simeria, proiect cofinanțat din Fondul de Coeziune, prin Programul Operațional Infrastructură Mare 2014 - 2020 și prin Programul Transport 2021 - 2027, arată CFR Infrastructură.

„Pentru atingerea obiectivului general al proiectului, și anume atingerea vitezei maxime de circulație de 160 km/h pentru trenurile de călători și de 120 km/h pentru trenurile de marfă, noua variantă de traseu, în lungime de 5,88 km, este mai scurtă cu 1,21 km față de varianta veche de traseu, iar pentru realizarea acesteia a fost necesară construirea a trei poduri feroviare peste râul Mureș, în lungime totală de 1,3 km, a căror valoare totală estimată depășește 290 milioane lei”, informa compania feroviară.

Primul pod, construit la intrarea în localitatea Brănișca dinspre Deva, în imediata vecinătate a vechiului pod feroviar dezafectat, are o lungime de 384 de metri. Al doilea pod, amplasat în zona Castelului Josika din Brănișca, are lungimea de 435 de metri. Al treilea pod, aflat la ieșirea din Brănișca spre Bretea Mureșană, are o lungime totală de 486 de metri.

„Toate cele trei poduri, înalte de 1,95 m, sunt realizate din tabliere metalice, cu cuve de beton armat și cu fundarea executată direct în rocă, iar pentru a reduce impactul asupra râului Mureș s-a utilizat o tehnologie modernă, prin care podurile au fost construite pe maluri și ulterior lansate în poziția finală”, arată CFR Infrastructură.

Potrivit feroviarilor, principalul avantaj al noii variante de traseu, dintre localitățile Mintia și Ilia, aflate la o distanță de 16 kilometri, este reducerea timpului de parcurs, în această primă etapă, la 18 minute pentru trenurile de călători și la 20 de minute pentru trenurile de marfă, pe firul I între Ilia și Mintia.

După darea în exploatare, la vitezele proiectate, a variantei nou-construite inclusiv pe firul II (februarie 2026), timpul de parcurs între stațiile Ilia și Mintia va fi de 8 minute pentru trenurile de călători și de 18 minute pentru trenurile de marfă.

Cele trei poduri fac parte din Tronsonul 3 Gurasada - Simeria, intrat în șantier la începutul anului 2018. Investiția, cu o valoare de peste 3,2 miliarde de lei, vizează modernizarea a 41 de kilometri de cale ferată, având termen estimat de finalizare începutul anului 2026.

Tunelul Bata, a doua premieră pe magistrala vestului

În 2025, pe aceeași magistrală feroviară Simeria - Arad, cu o lungime de 141 de kilometri, a fost deschisă circulația pe un alt segment dificil. Din 17 iulie 2025, trenurile au putut circula pe firul II al variantei de 16 kilometri dintre localitățile Bârzava și Vărădia din județul Arad. Aceasta cuprinde primul tunel finalizat pe șantierul magistralei din vestul României.

Tunelul Bătuța. Foto: Asociația Pro Infrastructură
Tunelul Bătuța. Foto: Asociația Pro Infrastructură

„Pe traseul Bârzava – Vărădia (15,96 km) s-au realizat: Tunelul Bata (603 metri), construit prin săpătură mecanizată și consolidări masive, două poduri peste râul Mureș (550 de metri și 500 de metri), două pasaje rutiere superioare, nouă poduri, 11 podețe, lucrări de consolidare a versanților, stația Vărădia, punctul de oprire Lalașinț, punctul tehnologic Bata, instalații moderne de semnalizare și 5 site-uri GSM-R”, arăta CFR Infrastructură.

Tunelul Bata (Bătuța) a fost străpuns în ianuarie 2023, la aproape șase ani de la semnarea contractului de lucrări. Alături de cele două poduri peste Mureș, el face parte din tronsonul Bârzava - Ilteu, cu o lungime de 36 de kilometri, a cărui modernizare a început în 2017. Finalizarea lucrărilor cuprinse în investiția, cu o valoare de peste 2,1 miliarde de lei, este estimată pentru luna februarie 2026.

Tot în februarie 2026 este estimată și finalizarea lucrărilor la tronsonul Arad (KM 614) - Bârzava, în lungime de 42 de kilometri. Lucrările au început în 2017, iar investiția depășește două miliarde de lei, fără TVA. Unele segmente ale tronsonului au fost deja recepționate în perioada 2024 - 2025.

Ultima provocare de pe magistrala vestului

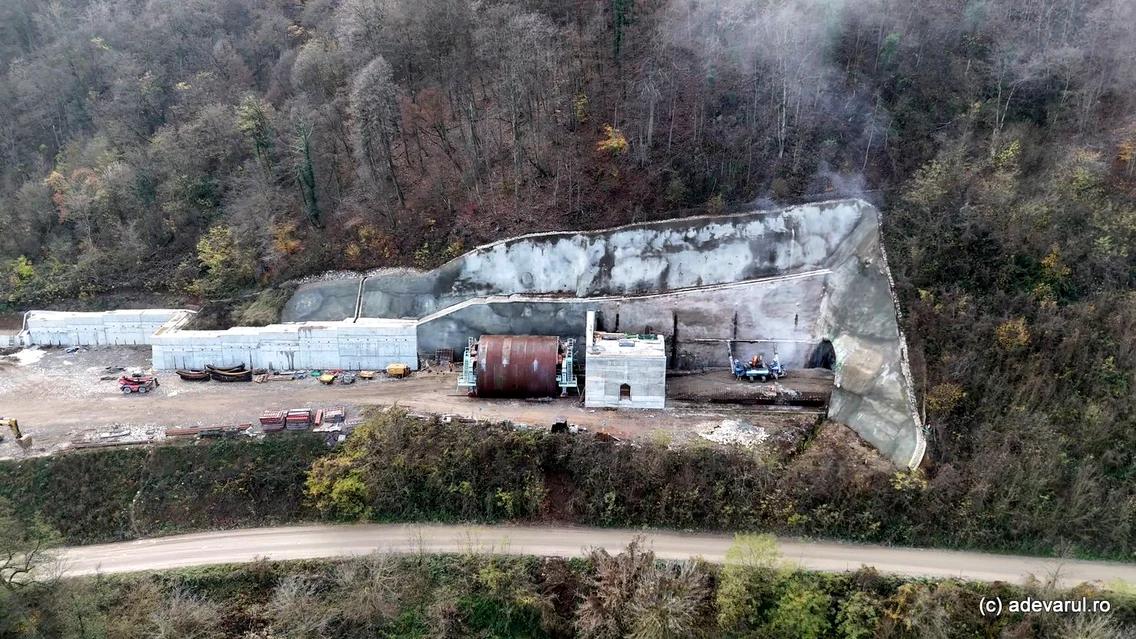

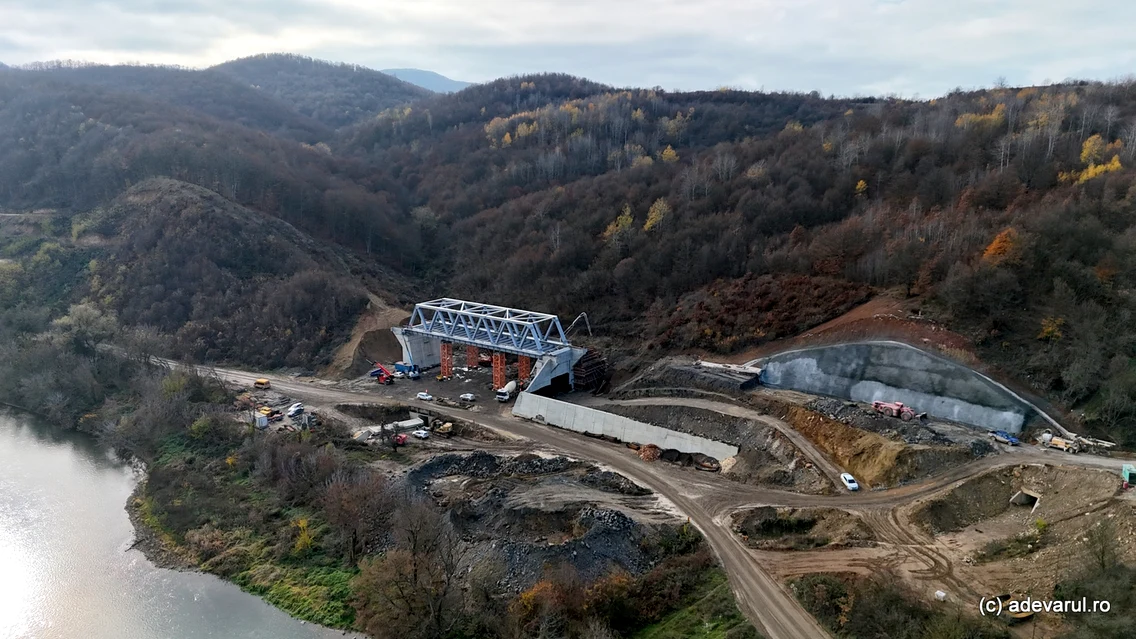

Al treilea segment dificil al noii magistrale din vestul României mai are de așteptat cel puțin un an până la finalizare. Acesta cuprinde 1,2 kilometri de tuneluri, construite de la zero pe malul stâng al râului Mureș, între localitățile Tisa și Sălciva.

Lucrările la secțiunea cu două tuneluri și o polată (tunel deschis, la zid) au început în 2021, iar termenul estimat de finalizare al acesteia este decembrie 2026, potrivit celui mai recent raport privind stadiul proiectului.

Proiectul prevede construcția unui tunel de 268 de metri, a unei polate și a unui tunel de 678 de metri, distanța dintre cele două tuneluri fiind de 431 de metri. Tunelurile de pe Valea Mureșului sunt realizate prin noua metodă austriacă de construire a tunelurilor (NATM), bolta lor fiind acoperită cu beton toncretat, capabil să susțină greutatea și să reducă încovoierea galeriilor.

Segmentul cu tuneluri este cuprins în tronsonul Ilteu - Gurasada, cu o lungime de 22 de kilometri, modernizat printr-o investiție de peste 1,9 miliarde de lei, fără TVA. Pe restul traseului, lucrările începute în 2018 se află într-un stadiu mai avansat.

Noua cale ferată Simeria - Arad, cu o lungime de 141 de kilometri, traversează județele Hunedoara și Arad pe Valea Mureșului, înlocuind parțial ruta primei căi ferate din Transilvania, Arad – Simeria – Alba Iulia, inaugurată în 1868. Lucrările au vizat modernizarea infrastructurii feroviare și reconfigurarea traseului, astfel încât viteza de circulație a trenurilor să poată crește până la 160 de kilometri pe oră.

Proiectul a impus construcția a 60 de kilometri de traseu complet nou de cale ferată între Simeria și Arad, a unor tuneluri, dar și ridicarea a nouă poduri peste Mureș, în timp ce singurul pod peste Mureș aflat pe vechiul traseu, la Brănișca, a fost dezafectat.

Tehnologia nouă de pe căile ferate ale viitorului

Investiția va duce la funcționalizarea sistemului de siguranță a traficului ERTMS (European Rail Traffic Management System). Noua tehnologie ERTMS elimină necesitatea semnalizării la sol, oferind comenzi direct în cabina mecanicului. Este compusă din sistemele ETCS (care controlează automat viteza trenului, respectând semnalele și limitele de siguranță) și GSM-R (sistem radio dedicat transportului feroviar, care asigură legătura constantă între tren și centrul de control).

Magistrala din vestul României este parte a rețelei pan-europene Curtici – Arad – Simeria – Sighișoara – Brașov – București – Constanța, una dintre puținele rute feroviare care va fi echipată integral cu sistemul ERTMS, standardul european de management și control al traficului feroviar.

Primul proiect care a inclus instalarea sistemului ERTMS a fost lansat la 15 noiembrie 2011, odată cu semnarea contractului „Pilot operațional pentru o aplicație ETCS/ERTMS nivel 2”, pe distanța Buftea – Brazi. A urmat, la 15 februarie 2012, contractul de modernizare a tronsonului Frontieră cu Ungaria – km 614.

Începând din 2020, aceste proiecte-pilot au stat la baza extinderii sistemului ERTMS pe coridoarele europene Rin–Dunăre (vest) și Orient/Est-Med.

„Până în 2030, România va avea peste 900 de kilometri de cale ferată dotați cu ERTMS, perfect integrați în rețeaua de transport european”, informa recent compania CFR Infrastructură.

Proiectele de modernizare, finanțate din PNRR, Programul Transport 2021–2027 și de statul român, vizează în prezent liniile Caransebeș–Timișoara–Arad, Cluj–Oradea–Episcopia Bihor, Craiova–Drobeta Turnu Severin–Caransebeș și Predeal–București–Constanța.
